3 задачи с различна продълвителност и една дата за приключване
Здравейте,
имам 3 задачи, които трябва да свършат по едно и също време за да започне крайната обобщена фаза. Задачите обаче са с различна продължителност и искам логиката да е наобратно- да се ръководи от датата на приключване на най-дългата задача, тоест 3-те задачи да започват по различно време, но да свършват по едно ис ъщо време. Как да направя predecessors, защото не ми се получи.
Дано съм обяснила достатъчно ясно.
Здравейте, Десислава, за да настроите задачите, така че да приключват в една и съща крайна дата, но да започват в различно време според тяхната продължителност, използвайте Finish-to-Finish (FF) dependency и наклонен лаг (negative lag). Свържете всички задачи към крайната фаза с Finish-to-Finish връзка и използвайте лаг, за да гарантирате, че по-кратките задачи започват по-късно.
За да постигнете желаната логика в MS Project, трябва да настроите зависимостите между задачите така, че всички да завършат в един и същи момент, независимо от тяхната продължителност. Това става чрез Finish-to-Finish (FF) dependencies и използване на негативен лаг за коригиране на началото на по-кратките задачи.
Стъпки за конфигуриране на връзките:
- Определете крайната дата на фазата
- Въведете крайната дата на фазата като Deadline на обобщената задача или като фиксиран завършек (Fixed Finish) на проекта.
- Настройте Finish-to-Finish (FF) връзки
- В колоната Predecessors свържете трите задачи с крайната фаза чрез FF връзка (пример: 10FF, 20FF, 30FF).
- Това означава, че задачите трябва да завършат по едно и също време.
- Добавете негативен лаг към по-кратките задачи
- За да гарантирате, че по-кратките задачи започват по-късно и завършват заедно с най-дългата, използвайте negative lag.
Например, ако най-дългата задача е 10 дни, а останалите са 6 и 4 дни, добавете -4d и -6d лаг към тях съответно:
- Task 2: Task 1FF-4d
- Task 3: Task 1FF-6d
- Проверете резултата
- Уверете се, че диаграмата на Гант (Gantt Chart) отразява, че всички задачи завършват едновременно, а началото им е автоматично коригирано.
- Тествайте с Auto Schedule
- Ако се появят грешки, уверете се, че всички задачи са Auto Scheduled, а не Manually Scheduled.
Тази настройка ще гарантира, че всички задачи започват в подходящ момент, така че да завършат заедно и да позволят старта на крайната обобщена фаза.
Здравейте,
Мисля, че се получи.

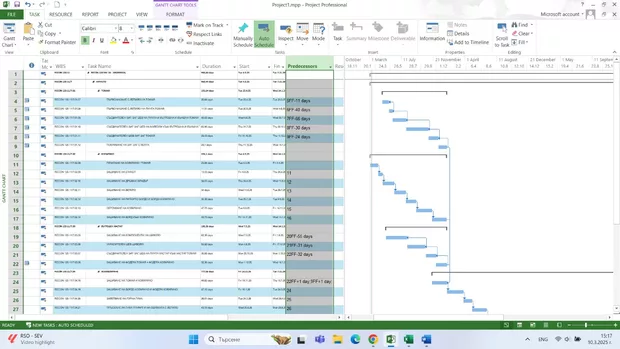

Само ме притеснява посоката на процесите където използвам FF. Визуално изглежда, че вървят отзад напред.
