Защо се е получило така?

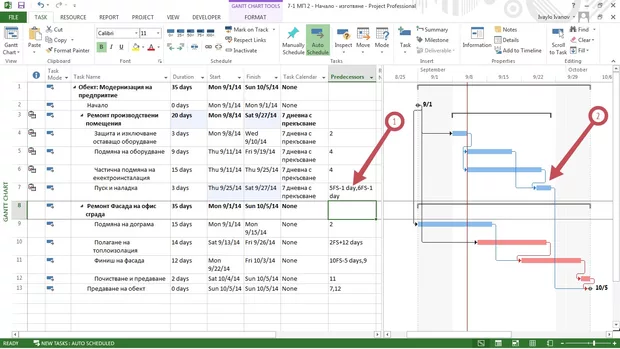

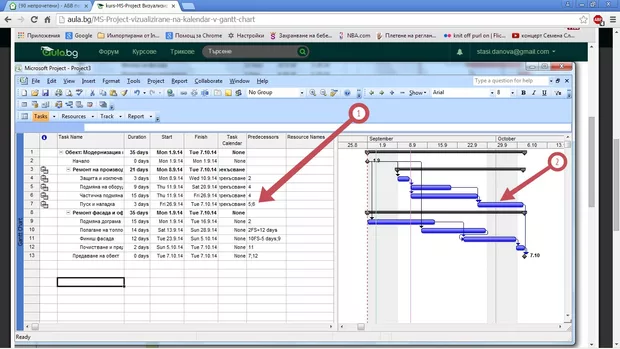

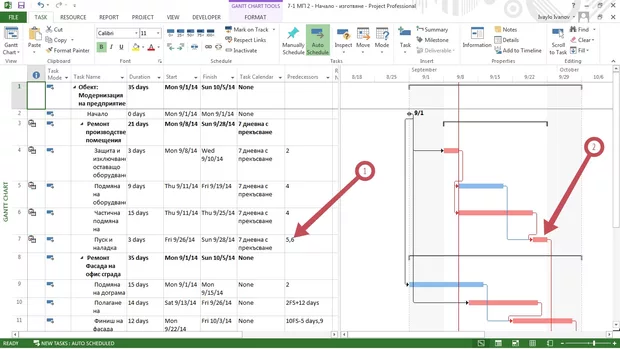

Защо, моля, при мен при 5;6 за реда с ID 7 е това, което е на картинка 2 (различаващо се от същото 5;6 на картинка 1 (на Stasi), поради което съветвате да се направи промяната, т. е. при мен при 5;6 всичко изглежда на ред (като в урока), а при 5fs-1;6fs-1 се получава това на картинка 3 (работата свършва по-рано от неработните дни и става синя)? Това ли би се получило и при Stasi, ако извърши препоръчаната промяна? Благодаря.
Здравей, на практика между картинките 1 и 2 няма разлика. Объркването идва от настройките за визуализация. В единия случай стрелката се чупи и минава зад задачата, а в другия просто пада от горе.
Тези настройки са достъпни от менюто с десен бутон върху gantt chart и от там Layout.
Нещо не ми се виждат никак да са без разлика картинките 1 и 2. Как ги виждаш еднакви - не вдявам. Ни с очила, ни - без.
Провери дали календара ти е ок.
За изпълнението на задачата са необходими три работни дни. Двата са преди периода с неработните дни, а третият след тях. Но MS Project го изобразява като непрекъснат процес, т.е. с по-голяма продължителност от зададения.
