Защо диаграмата започва преди началото на дейностите?
Здравейте, може ли да попитам защо диаграмата на работната ръка ми започва преди началото на дейностите? Моля да ми кажете къде бъркам?

Едно мнение -според мен е заради избора в timescale - месеци - ако избереш дни - ще изравни. А ако на диаграмата включиш work ще се види,че часовете работа са само за няколко дни - в зависимост какъв е календара , с който се работи.
Изпратете ми графика на [email protected] и ще го огледам. Това ми прилича на някакъв бъг, но въпроса от тук на татък е как да го заобиколим.
Грешка. Антоанета е права. Заради началната дата застъпваш предходния период с един или няколко дена. Респективно Project слага натоварване за цялото деление.
Благодаря за отговорите. Смених както Антоанета ме посъветва timescale на дни и пак същото :( Изпратих на e-maila на инж.Симеонов файла дано да открие къде ми е грешката, за да знам ако в бъдеще ми се появи от къде да си го оправя.
Ако долната скала е в дни не може да не изравнява-това , което се вижда на снимката - и на долната скала са месеци..
Здравей Елена, ще публикувам отговора така, че и другите колеги да имат представа в какво е бил проблема.

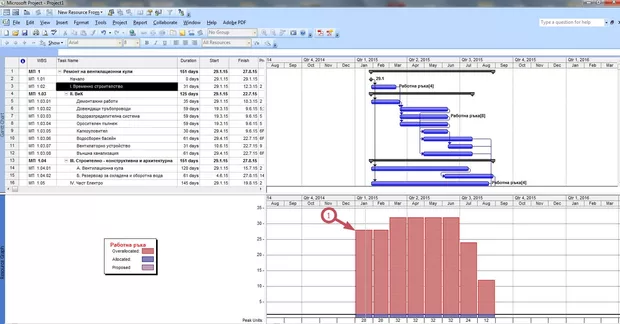

Та, проблема е, че периода ти почва примерно в началото на месеца, а графика
няколко дена преди него. Тези няколко дена създават предходен период.
Ако смениш дата от Project > Project Information на първата дата от
месеца би трябвало да стане.
