Защо когато назначавам работници ми се променят стойностите на Duration?

Microsoft 365 MS Project Управление на проекти с MS Project MS Project Формули

Здравей,

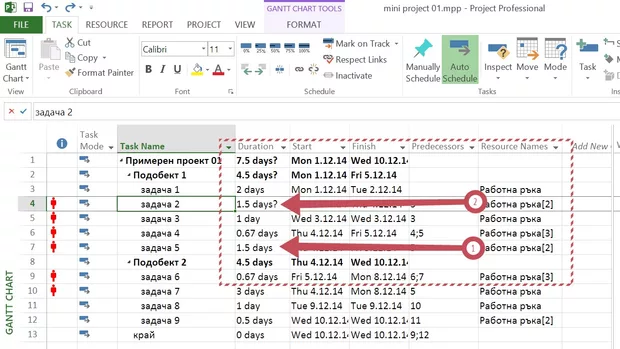

въпроса е малко теоретичен. В задачите от тип Auto Shedule връзките са в циклична зависимост от човекочасовете (work) / дни (Duration) / Работниците (Resource Names).

Какво се случва в твоя случай. Ти променяш работниците, work е фиксирано и в следствие се променят дните.

Има настройка в Task Information > Advanced > Task Type, която би могла да промениш на Fixed Duration и тогава ще се промени work, а не дните.

Между другото когато променяш ресурсите не е лоша идея да пуснеш една базова линия за да следиш да не мръдне някоя задача без да ти направи впечатление.
