Защо при добавяне на колона "Status" стойност в колоната е "Late" ,при положение че finish date е в бъдещето?

Microsoft 365 MS Project Управление на проекти с MS Project

Защо при добавяне на колона "Status" и finisj date на задачата в бъдещето спрямо текущата дата, стойността в колоната "status" е "Late".

Можеш ли да направиш една снимка за да видя какво имаш в пред вид.

Здравейте, Може ли да ми отговорите на въпроса?

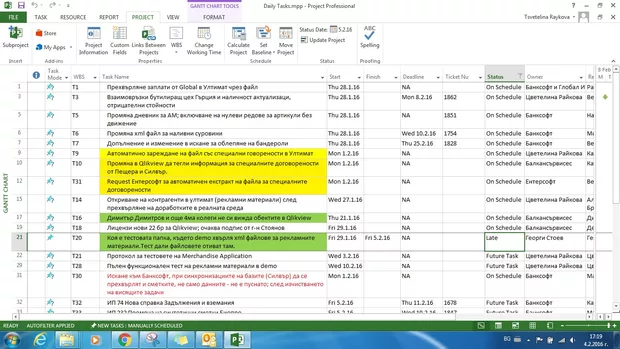

От снимката се вижда, че текущата дата е 04.02.2016, а задача с finish date 05.02. в колона "Status" излиза като "Late".

И мен много ме вълнува този въпрос с използването на колона ,, Status''

Здравейте, в Status колоната е Late, тъй като началната дата на задатача е минала 29.01, но най-вероятно не сте въвели процент на изпълнение % Complete и програмата я приема за закъсняла.

Колона Status показва състоянието на задачите спрямо Status date, а не спрямо Current date. Но защо се получава така - да кажат знаещите...


Вашият отговор

Научи компютърните програми онлайн от топ експертите на България
Регистрацията в АУЛА ви дава:
  • 20 безплатни урока
  • Трикове и тънкости за софтуера
  • Отговори на вашите въпроси
  • Регистрация
