Какво става?

Microsoft 365 MS Project Управление на проекти с MS Project

Вижте, моля, какво става при мен:

1. Въвеждам в кол. Max. 3 (карт. 1);

2. Въвеждам в кол. Units 1 (карт. 2);

3. Излизат ми обаче трима работници (Работник [3]) (карт. 3);

4. Отивам пак в Task Information и виждам, че в Units работниците са станали автоматично 3-ма (нали бях поставил 1?) (карт. 4);

5. Поправям ги отново на 1 (карт. 5);

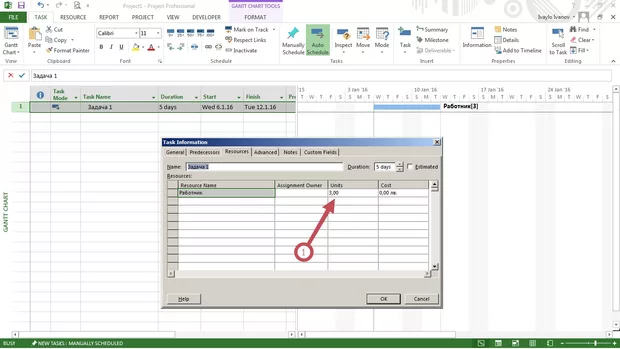

6. Тогава обаче дните стават автоматично 15 (карт. 6);
7. Поправям ги отново на 5 и чак тогава Работник [3] след графика става само Работник и дължината на графика от 15 става на 5 (карт. 7).
Бъг ли е това, моля, или не? Ако е бъг, защо този PE бъка от толкова бъгове? А, ако не е бъг, моля за помощ, понеже тези допълнителни действия ми костват много време. Благодаря.

Не е бъг. По - нататък във видеата е подробно обяснена връзката между човекочасове, работници и продължиност.

Само за протокола PE е съкращение на Project Estimator, което е програмата за ценообразуване.

Да, вярно е. Извинявам се, но нямаше как да го поправя, понеже бях задействал вече "Изпрати" когато го видях. Имах предвид MS Project, разбира се. Обаче, защо все пак при вас в примера след написване в кол. Max. на 3, на мястото на 1 както си е било, после в графика си излиза само Работник независимо от 3-ката в кол. Max., а не Работник [3] както излиза при мен и трябва да извършвам описаните по-горе действия за да стане както при вас в примера? Благодаря.

Колоната Max Units служи за задаване на средно или максимано натоварване под формата на визуално ограничение.

Това, което правиш в задачите е друго. То е назначаване на натоварване, което е друго.

Вашият отговор

Научи компютърните програми онлайн от топ експертите на България
Регистрацията в АУЛА ви дава:
  • 20 безплатни урока
  • Трикове и тънкости за софтуера
  • Отговори на вашите въпроси
  • Регистрация
