Как да върна overallocation-а?

Microsoft 365 MS Project Управление на проекти с MS Project

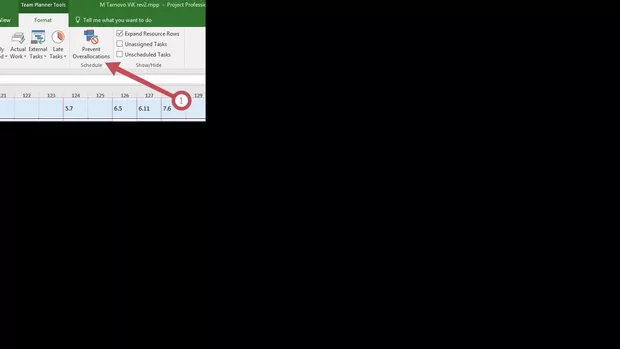

По невнимание натиснах този бутон и срока от 90 ми стана 128 дни. После с повторно натискане го деактивирах, но не ми се върна стария срок. И Ганта се разтегна до128 дни и си е....;м-та!!! Ресурсите са ми в задачите , а не в съмаритата. Върнах с "ънду", ганта се връща на 70 дни, но щом включа таим пленера се преизчислява на 128 дни .

Здравейте, тази функция служи за оптимизация на ресурсите. Аз лично много старателно избягвам, както и подобните й. Сами сте открили защо ( :

Това, което прави е горе долу следното. Ако имате 5 човека екип тази функция автоматично разтяга задачите по дни така, че да няма дни в, които са необходими повече хора от наличните.

Точно така. И ако не ти хареса и искаш да върнеш старото разпределение- почваш да преглеждаш едно по едно от начало! Няма как...Важното е, че ползите от програмата са мноооого повече от неудобствата !!!


Вашият отговор

Научи компютърните програми онлайн от топ експертите на България
Регистрацията в АУЛА ви дава:
  • 20 безплатни урока
  • Трикове и тънкости за софтуера
  • Отговори на вашите въпроси
  • Регистрация
