Управление на проекти с MS Project

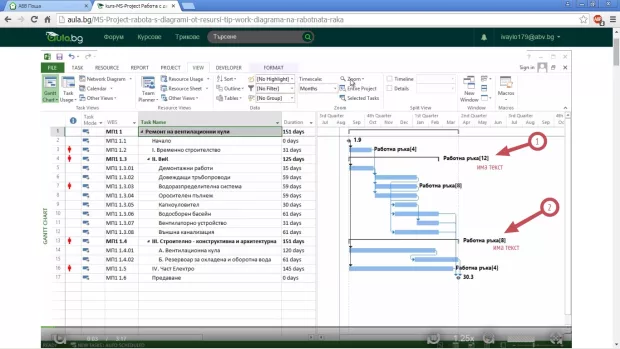

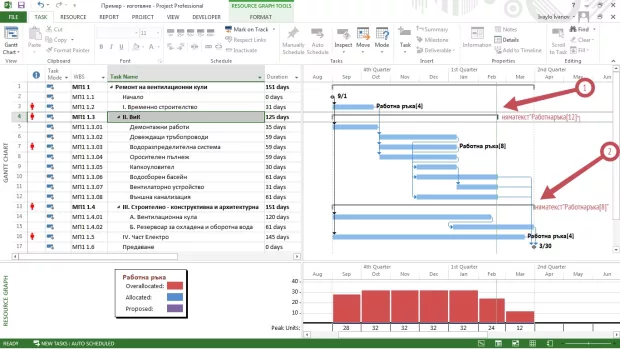

В примера (снимка 1) няма текст "Работна ръка[12]" за целия клон В и К, респ. "Работна ръка[8]" за целия клон "Строително-конструктивна и архитектурна", за разлика от видеоклипа (снимка 2), където има съответния за даден клон текст. В предния урок, когато слагахме брой работници за дадена задача, автоматично се изписваше този брой, но само за конкретна задача, а за клон - не. Как тук във видеото е показано, че е изписан броят на работниците и за клона (клоновете)? Благодаря.

Здравей Ивайло,
В клипа назначавам ресурсите по клоновете, а не по задачите. От там идва разликата.
