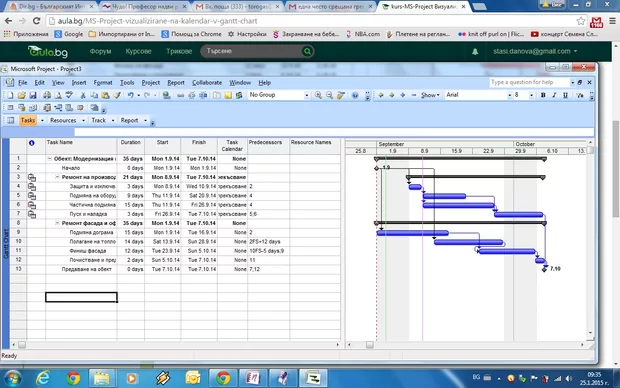

Къде греша? Продължителностите са еднакви, връзките също, но задача 7 първо е по-дълга от 3 дни и навлиза в неработното време?

Управление на проекти с MS Project

Здравей,
промени връзките на ред с ID 7 от 5;6 на 5fs-1;6fs-1

За части от курса Microsoft Project 2007 няма да ти свърши работа. Тъй като виждам, че си с Windows 7 инсталирането на 2013та версия няма да е трудно.

От друга страна, когато качиш 2013та версия 2007 ще ти се запази и ще можеш да ги ползваш и двете.

Мисля, че календаря на 7 дневна с прекъсване не е верен при Stasi.
